好消息??!老百姓期待的4大新館:市圖書館新館、市科技館新館、市文化藝術中心、市博物館新館,年內大部分都將完工!一起來看看最新進展:
市圖書館新館
位于東津新區西崗村,主體6層,地上5層,地下1層,計劃2019年9月竣工.市圖書館新館采用“智慧樹”造型設計,設計閱覽座席3000座,藏書能力450萬冊,日均接待讀者能力5000人次.
項目建設進展

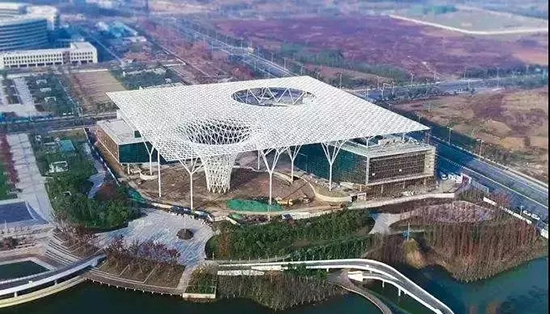

幕墻施工:中空玻璃漏斗施工已完成;屋面吊頂鋁板安裝完成70%;外立面GRC龍骨已完成80%;玻璃幕墻龍骨安裝完成,主、副樓玻璃幕墻玻璃安裝完成85%,部分外腳手架開始拆除;巖棉夾芯板龍骨完成70%,連廊吊頂鋁板西側安裝完成開始拆除腳手架,連廊玻璃幕墻收口完成90%,屋面上部鋁鎂錳板西側部分安裝完成40%。
精裝施工:主樓4層吊頂封板基本完成,副樓5層吊頂封板基本完成,正在進行乳膠漆施工。公共區域書柜、墻面、中庭欄板立面鋼結構基層基本完成,中庭瓦楞板面層開始安裝。現場地面找平共計完成70%。門套安裝70%。GRG柱安裝100%,目前正在柱面外飾基層施工。副樓2-4層衛生間地、墻磚施工完成,主樓衛生間墻地磚開始施工。
暖通工程:本專業基本完成,剩余配合精裝做調整工作以及設備調試。
強電工程:主樓地上1-5層應急照明配管及穿線;主副樓地上1-5層AL箱配管及穿線完成;主樓地上1-5層動力系統電纜穿線;地下室應急照明完成;地下室功能房間普通照明完成90%。
弱電工程:地上地下配管及穿線完成85%;門禁系統完成80%。
消防施工:配合精裝做下噴淋、地下室橋架施工、5F氣體滅火系統施工、地下室環管施工;水泵到位安裝整體試壓。
機電設備施工:扶梯安裝就位,電梯已安裝完成15部,目前正在安裝中庭觀光電梯。
市科技館新館
市科技館新館又名為“探索之眼”位于東津新區,毗鄰218省道,總建筑面積約33800平方米,有望于2020年對外開放,襄陽科技館新館作為新區的標志性建筑力求新穎、先鋒,體現科技感,設計以星空為主題,以天體運行的橢圓形軌道為原型,采用“探索之眼”的創意,構造出177米長、119米寬的橢圓形體造型,集中體現了“啟迪智慧、創意探索”的建館理念。
從空中俯瞰,仿佛一只望向天空、充滿求知渴望的眼睛,表達出人們對先進科技的不斷追求、對神秘太空的不斷探索。襄陽市科技館新館將成為集兒童科學樂園、學術交流中心、科普劇場、球幕影院、青少年探索實踐展示空間、科技成果即時展區、創意休閑區、商務休閑區于一體的具有時代氣息、散發科技魅力的現代化標志性建筑。
項目建設進展

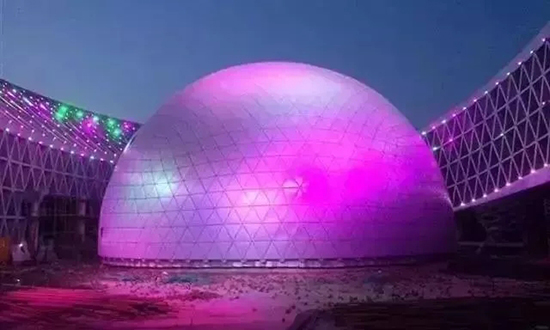

4月11日,由中建三局二公司基礎設施工程公司承建的襄陽市科技館新館項目日前順利通過竣工驗收。市科技館新館鋼結構工程質量已達到國內優良水平,榮獲“中國鋼結構金獎”。目前項目主體施工已完成,配套綠化建設接近尾聲內部施工正緊張進行中.夜景亮化不久前進行了調試。
市文化藝術中心
位于東津新區西崗村,主體6層,地上4層,地下2層,計劃2019年10月主體完工市文化藝術中心項目包括市群眾藝術館、市美術館、市青少年活動中心、市婦女兒童活動中心等。
項目建設進展
6月3日,在市文化藝術中心的“陽光谷”“樹型柱”鋼架上,工人們正加緊安裝燈光帶,計劃7月安裝完工。幕墻施工收尾,局部外觀整改;土建屋面防水、保溫完工;樓面地磚鋪設;1#坡道土方開挖;欄桿施工;設備間墻面刮膩子。消防進行設備終端施工;水電進水主管道鋪裝、終端設備安裝;景觀擋土墻完成95%;市政管道開挖,道路施工,種植區土方換填,苗木種植完成35%。
安裝:多聯機整改;電梯設備基礎。
市博物館新館
位于襄城區鳳凰山?jīng)_,預計2019年9月完成主體框架施工,建筑主體采用唐代風格,規模宏大、氣勢磅礴,形體俊美、莊重大方,映襯烘托出襄陽古城在唐代鼎盛時期的輝煌。
項目總體布局依托地域優勢,將場地依次分為學術報告樓、綜合館、修復中心三個平臺,平臺之間用臺階相連。運用“四周圍合、烘托中央”的中國傳統布局手法,拾級而上,建筑層層疊疊,在山體的襯托下,營造出古代山水畫“仙界”的意境。
項目建設進展
修復中心進度情況:修復中心二層施工完成,正在進行三層滿堂腳手架搭設及三層頂板模板支設。
綜合館、鳳凰閣進度情況:綜合館正在進行一層滿堂腳手架搭設及頂板鋼筋綁扎、混凝土澆筑施工。鳳凰閣正在進行架體搭設。
學術報告廳進度情況:學術報告廳正在進行一層滿堂腳手架搭設及頂板鋼筋綁扎、混凝土澆筑施工。
水處理機房進度情況:水處理機房正在進行基坑開挖支護。
四大新地標,你最喜歡哪一個呢?
