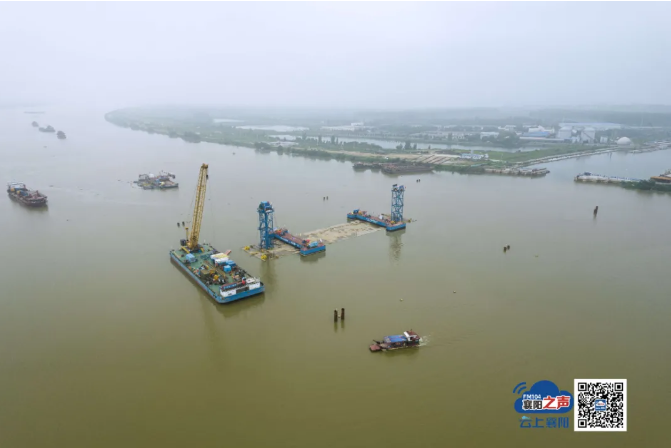

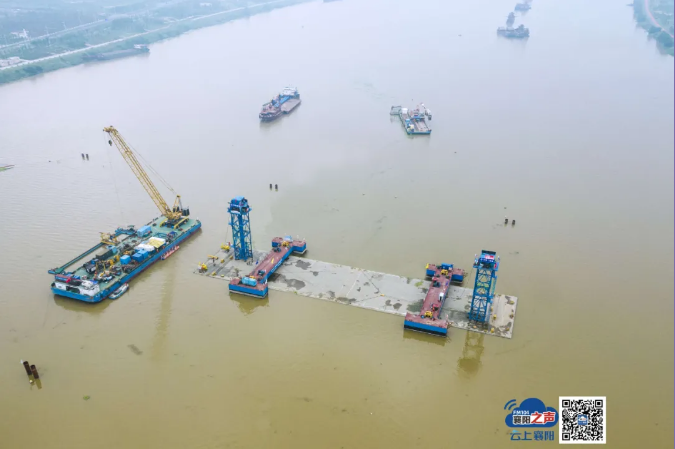

今天18:30分,由市委組織部(市委主體責任辦)、市作風辦主辦,襄陽廣播電視臺、魚梁洲經濟開發區承辦的“黨風政風熱線走基層”系列活動之“黨風政風熱線走進社區”特別節目將在魚梁洲環島景觀帶舉辦,特別節目今天將通過云上襄陽APP、FM104襄陽綜合廣播、微信、微博等進行融媒體播出。7月9日歷經7個小時,漢江首條過江隧道襄陽市東西軸線項目順利完成E3沉管沉放對接!
本次E3管節的沉放時間恰逢梅雨汛期,漢江水位上升,含沙量大增,沉管基床回淤量大幅上升,這對沉管安裝造成了巨大影響。
項目執行經理、總工程師孫曉偉介紹,“本次強降水對沉管順利對接造成了不小挑戰,我們在長達120米的沉管基床底部放置了多個回淤盒,采用24小時不間斷收集的方式,詳細了解了漢江河床的回淤狀況,通過實驗分析和全方位的清淤工作,為沉管鋪平了‘大床’。”
為確保沉管順利下沉對接,中交二航局襄陽市東西軸線項目實行“一平一清,精測精管”清淤策略,首先是采用了由二航局自主研發的清淤平臺和整平船,實現對漢江水下25米的河床進行誤差只有±4cm的高精度卵石鋪設整平和基床清淤工作;其次是強化監控量測,實時監測漢江的含沙回淤狀況,并進行詳細的記錄分析;最后是推行精細化管理,強化過程管控,通過專題研討會、專家座談會、聯合驗收會等方式疏通脈絡,為本次沉管的順利對接打牢了基礎。
據悉,襄陽市東西軸線是連接襄陽市東津新區與樊城老城區的一條快速通道,項目全長5.4公里,其中兩次下穿漢江的沉管隧道總長為1011米,是華中地區首條內河沉管隧道,也是目前國內整體建設規模最大的內河沉管隧道。
目前,襄陽市東西軸線魚梁洲工區浩然路東側1260m主體結構全部施工完成,附屬結構施工完成40%,正在進行頂板回填及洞內附屬工程施工;浩然路西側(1120m)完成主體結構底板澆筑325m。
東津工區495m主體結構施工完成,正在進行市政管線施工、設備管理用房基坑開挖及洞內附屬工程施工。
樊城工區完成50m主體隧道結構施工,完成永久大堤施工,正在進行原永久大堤拆除施工。
西汊工區沉管全部預制完成,正在進行干塢注水和對接端支撐拆除。
